Лифтовая шахта — это «основание» для всего монтажа. Даже качественное оборудование и сильная монтажная бригада не спасут сроки, если геометрия шахты не в допуске, приямок не готов, а проёмы под двери «гуляют».
В этой статье разберём ключевые требования к шахте, типовые ошибки и дадим практический чек-лист стройготовности — чтобы монтаж и ввод прошли предсказуемо.
Почему шахта «делает» сроки и бюджет
В проекте «лифтовые работы» часто воспринимают как монтаж оборудования. Но на практике большая часть рисков появляется раньше — на стадии устройства шахты:
геометрия (отвесность/параллельность/«зажимы» по этажам) влияет на направляющие и точность сборки;
приямок и верхняя часть шахты — критичны для нижних/верхних элементов, буферов и безопасных зазоров;
закладные/крепления определяют, можно ли надёжно закрепить направляющие и оборудование;
проёмы под двери напрямую влияют на сроки: «перепиливания» и усиления съедают календарь;
электрика/заземление/АПС определяют готовность к пусконаладке и вводу.
Если вы планируете монтаж «под ключ», полезно держать в фокусе общий процесс: от проверки шахты до ввода.
Базовая опорная статья по теме: монтаж лифтов под ключ в ЮФО и СКФО.
Какие бывают шахты и что это меняет
Тип шахты влияет на набор рисков и контрольных точек:
Ж/б шахта (монолит/панель): критичны геометрия, качество закладных, проёмы и сопряжение с отделкой.
Кирпич/блок: частые риски — «зажимы» по этажам, неровности, слабые основания под крепёж.
Металлокаркасная шахта: важно обеспечить жёсткость, корректные узлы крепления, защиту от коррозии и точность узлов.
Если шахта проектируется/дорабатывается под конкретное оборудование — это зона проектирования лифтов и шахт.
А если нужен именно комплекс «шахта + подготовка + увязка» — отдельная услуга: монтаж лифтовых шахт.
Требования к шахте: что проверяют до монтажа
Универсального «одного числа допусков на всё» не существует: допуски задаются проектом и требованиями производителя/компоновки.
Но есть контрольные зоны, которые всегда проверяются до выхода монтажной бригады.
Для нормативного контура смотрите: нормы безопасности и ГОСТы и ГОСТ 33984.1-2016 (2026).

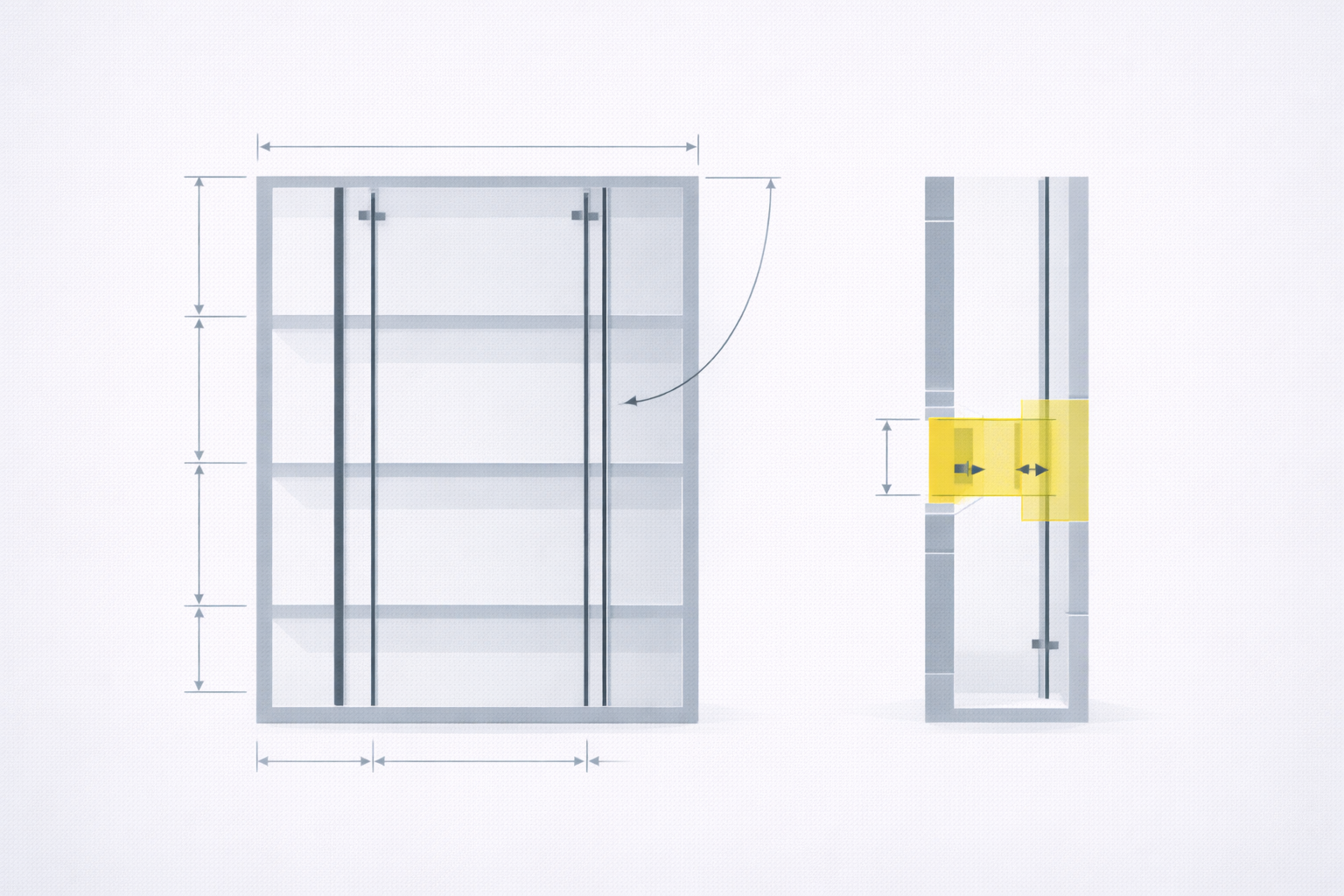

1) Геометрия шахты
отвесность стен/углов и отсутствие «зажимов» по этажам;
параллельность и одинаковая ширина/глубина по высоте;
ровность мест под крепление направляющих.
2) Приямок и верхняя часть шахты
глубина/отметки по проекту, отсутствие воды и организованный водоотвод;
гидроизоляция и защита от подтоплений;
готовность площадок/узлов для нижних элементов и буферов;
верхняя часть шахты: зоны крепления, безопасные расстояния, доступы.
3) Закладные, крепления, анкеровка
наличие закладных в нужных местах и соответствие проекту;
качество основания (не «рыхлый» слой/пустоты/слабая кладка);
возможность безопасной анкеровки без «самодеятельности» на объекте.
4) Проёмы под двери шахты
размеры и уровни проёмов, перемычки, отсутствие перекосов;
готовность сопряжения с отделкой (чтобы не «пережимали» двери после ремонта);
пожарные требования по проекту (если применимо).
5) Электрика, заземление, увязка с АПС/диспетчеризацией
стабильное питание (временное/постоянное) и корректное заземление;
увязка по АПС/пожарным режимам (если предусмотрено проектом);
готовность трасс/вводов для диспетчеризации и связи.
Если на объекте планируется диспетчеризация — заранее проверьте проект и узлы подключения:
диспетчеризация лифтов.
Чек-лист стройготовности шахты
Ниже — практический чек-лист для генподрядчика/техзаказчика. Он помогает «поймать» проблемы до выхода бригады.
Готовые размеры шахты, приямка и оголовка удобно сразу внести в форму подбора оборудования, чтобы получить расчёт под фактическую геометрию.
Контрольная точка
Что проверяем на объекте
Если не готово — что будет
Геометрия шахты
Отвесность/параллельность, «зажимы», местные неровности
Сначала — фиксация факта: замеры/фото, привязка к этажам, акт отклонений.
Потом — приоритизация: что блокирует монтаж (критично), а что можно закрыть параллельно.
Увязка с графиком: доработки по шахте синхронизируем с поставкой и этапами монтажа.
Если проект уже «горит» по срокам — разумнее идти через комплекс «поставка + монтаж» либо монтаж на оборудовании заказчика после проверки комплектности.
По поставке оборудования: поставка лифтового оборудования.
Как работает «Юг-Лифт» по шахтам и монтажу
Наша цель для заказчика — управляемые сроки и предсказуемый ввод.
Инженерный выезд и проверка шахты до выхода бригады.
Фиксация рисков по стройготовности и список доработок.
Увязка с проектом по электрике/АПС/диспетчеризации (если есть).
Пример сложного объекта, где требования к условиям и точности особенно критичны — Чиркейская ГЭС.
География работ (ЮФО/СКФО)
Работаем в:
Ставропольский край · Краснодарский край · Карачаево-Черкесия (КЧР) · Кабардино-Балкария (КБР) · Республика Дагестан · Северная Осетия · Чеченская Республика · Республика Ингушетия · Ростовская область · Республика Адыгея · Чеченская Республика · Республика Крым
Какие параметры шахты критичны для старта монтажа?
В первую очередь — геометрия по высоте, готовый приямок (сухой, с гидроизоляцией/водоотводом), корректные закладные и проёмы под двери. Параллельно проверяется электрика/заземление и увязка с АПС/диспетчеризацией по проекту.
Можно ли начинать монтаж, если проёмы дверей ещё «в доработке»?
Иногда — частично, но только после инженерной оценки рисков и фиксации, что доработки не заблокируют узлы монтажа. На практике проёмы — одна из самых частых причин остановок и переделок, поэтому лучше закрыть их до ключевых этапов.
Что делать, если в приямке появляется вода?
Нужны меры по гидроизоляции и организованному водоотводу. Запускать монтаж «в мокром приямке» — это риск по коррозии и безопасности, а также по срокам (работы всё равно придётся делать, но уже в режиме простоя).
Кто обычно отвечает за готовность шахты?
Как правило, строительную готовность обеспечивает заказчик/генподрядчик в рамках проекта. Задача лифтовой компании — до выхода на монтаж проверить ключевые параметры и зафиксировать отклонения, чтобы не «поймать» проблему на стадии сборки и ввода.
Краткий вывод
Лифтовая шахта — ключ к предсказуемому монтажу и вводу. Перед началом работ стоит отдельно проверить строительную готовность шахты к монтажу лифта: геометрию, проёмы, приямок, доступ и временное электроснабжение.
Нужна проверка шахты и план доработок?
Инженерный выезд и замеры
Фиксация отклонений и «узких мест»
План действий, чтобы монтаж и ввод прошли по графику
После предоставления Вами технической документации на заказываемое лифтовое оборудование окончательная себестоимость полного спектра услуг окажется значительно ниже конкурентов
