Замена лифта в доме, который продолжает работать, — не одна операция, а последовательность из нескольких стадий. Между решением о замене и первым пуском нового оборудования проходят обследование, выбор технического решения, проектная проработка, договорная подготовка, демонтаж, строительные доработки шахты и связанных помещений, монтаж, пусконаладка и процедуры, предусмотренные для возврата лифта в эксплуатацию.
Ниже — практический порядок для управляющей организации, ТСЖ и эксплуатирующей организации: что происходит на каждом этапе, какой документ появляется в результате, кто за что отвечает и почему срок нельзя назвать до обследования объекта. Фактический состав работ и продолжительность зависят от конкретного здания, состояния шахты и выбранного оборудования.
Состав работ, перечень документов и сроки определяются конкретным объектом: типом здания, состоянием шахты, схемой управления и финансирования, характеристиками выбранного оборудования. Универсальный список из интернета не заменяет обследование и проектную проработку.
На практике проект замены возникает из одной из нескольких ситуаций, и от исходной ситуации зависит, какие шаги будут первыми.
Отдельный вопрос — назначенный срок службы. Он влияет на решение, но не сводится к формуле «прошло столько-то лет — меняем». Порядок действий по истечении назначенного срока и нормативные основания разобраны в отдельном материале: ТР ТС 011/2011 — когда менять лифт. Здесь мы исходим из того, что решение о замене уже принято или рассматривается всерьёз.
Если по итогам обследования выбор между полной заменой и обновлением части узлов ещё не сделан, состав работ по обоим сценариям описан на странице услуги замены и модернизации лифтов.
Критерии технической пригодности сохраняемого оборудования, совместимость новых и старых узлов и ограничения частичного обновления рассмотрены отдельно: как выбрать между модернизацией и полной заменой лифта.
Одна из самых частых причин задержек — размытые границы ответственности. Участников больше, чем кажется, и часть из них подключается не с начала проекта.
| Участник | Что организует или выполняет | Что передаёт дальше |
|---|---|---|
| Владелец объекта или уполномоченный заказчик | Принимает решение о замене в пределах своих полномочий, обеспечивает финансирование, заключает договоры, предоставляет доступ к объекту и исходные сведения | Решение, исходные данные, договоры, доступ |
| Управляющая организация или ТСЖ | Роль зависит от схемы управления домом и от того, выступает ли организация заказчиком. Как минимум — коммуникация с жителями, организация доступа, передача имеющихся документов по дому и лифту | Документы по объекту, доступ, информирование пользователей |
| Региональный оператор капитального ремонта | Подключается только если работы выполняются в рамках региональной программы капитального ремонта. Не является участником каждого проекта замены | Организация работ в рамках применимой схемы |
| Проектная организация | Обследование исходных данных, выбор технического решения и проектные решения в объёме, предусмотренном договором | Проектная документация |
| Подрядчик по замене | Демонтаж, поставка, монтаж, пусконаладка и другие работы в объёме, зафиксированном договором | Исполнительная и техническая документация, смонтированное оборудование |
| Организация по оценке соответствия | Проводит предусмотренные процедуры оценки соответствия в установленном порядке | Документы по результатам оценки |
| Специализированная организация по обслуживанию | Принимает лифт на обслуживание и обеспечивает дальнейшее безопасное содержание по договору | Договор и регламент обслуживания |
Ростехнадзор не является приёмочной комиссией и не принимает каждый заменённый лифт лично. Порядок ввода в эксплуатацию и постановки на учёт — отдельная процедура со своими участниками и документами. Подробности: приёмка лифта и ввод в эксплуатацию.
Чем полнее исходные данные, тем меньше сюрпризов после демонтажа. Подготовка делится на информационную, техническую и организационную части.
Паспорт лифта, сведения о годе ввода и выполненных работах, результаты последних обследований, данные о здании и его конструкциях. Часть документов может храниться у управляющей организации, часть — у обслуживающей.
Инженер сопоставляет фактическое состояние шахты, проёмов, приямка, машинного или блочного помещения с параметрами оборудования, которое рассматривается к установке. На этом шаге становится понятно, укладывается ли новый лифт в существующие габариты или потребуются строительные доработки.
Состав проектной документации зависит от объекта, объёма изменений и применимых требований. Проектирование замены выполняет привлечённая проектная организация при участии инженеров ООО «Юг-лифт»: они передают исходные данные, участвуют в выборе технического решения и согласуют его с параметрами оборудования.
До начала работ должно быть зафиксировано, кто выполняет демонтаж, кто — строительную часть, кто отвечает за вывоз старого оборудования, разгрузку и хранение нового, кто организует ограждение и информирование пользователей. Это ровно та зона, где чаще всего возникают споры и простои.
График, схема доступа, места разгрузки и хранения, безопасная рабочая зона, порядок информирования жителей или посетителей. На объекте, который продолжает работать, эти вопросы решаются до остановки лифта, а не в процессе.

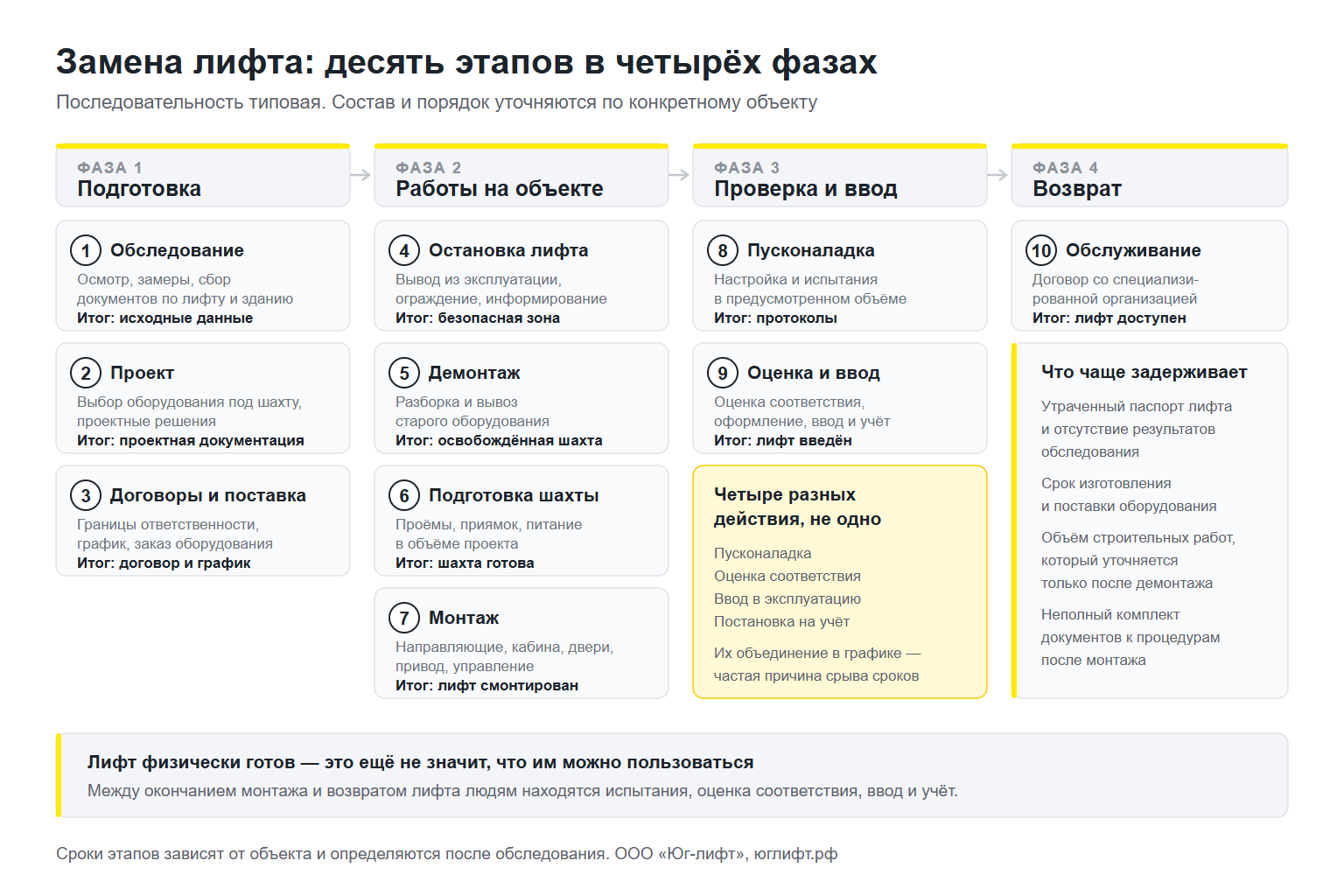

Последовательность ниже соответствует типовой практике ООО «Юг-лифт». Компания сопровождает проект на всех десяти этапах. При этом проектную документацию выпускает привлечённая проектная организация, а предусмотренную оценку соответствия проводит уполномоченная организация: инженеры «Юг-лифт» готовят оборудование и полный комплект документов для этих процедур.
| Этап | Что происходит | Результат этапа | Кто участвует | Что может задержать |
|---|---|---|---|---|
| 1. Обследование и сбор данных | Осмотр оборудования и строительной части, замеры, сбор документов по лифту и зданию | Исходные данные и предварительная оценка состава работ | Заказчик, УК или ТСЖ, инженер | Утраченный паспорт лифта, отсутствие доступа к машинному помещению |
| 2. Техническое решение и проектирование | Выбор оборудования под существующие габариты и задачи объекта, проектные решения в необходимом объёме | Проектная документация, спецификация оборудования | Привлечённая проектная организация, инженеры ООО «Юг-лифт», заказчик | Изменение требований заказчика, несоответствие шахты выбранному решению |
| 3. Комплектация, договоры, календарный план | Заключение договоров, заказ оборудования, согласование графика и границ ответственности | Договор, график работ, подтверждённая поставка | Заказчик, подрядчик, поставщик | Сроки изготовления и поставки оборудования, согласование финансирования |
| 4. Остановка лифта и организация зоны работ | Вывод лифта из эксплуатации, ограждение, информирование пользователей, подготовка путей перемещения материалов | Безопасная рабочая зона, оповещение пользователей | Подрядчик, УК или ТСЖ | Несогласованный доступ, отсутствие места для разгрузки и хранения |
| 5. Демонтаж старого оборудования | Разборка и извлечение оборудования, вывоз | Освобождённая шахта, акт о выполненных работах | Подрядчик | Скрытые особенности конструкции, ограничения по вывозу |

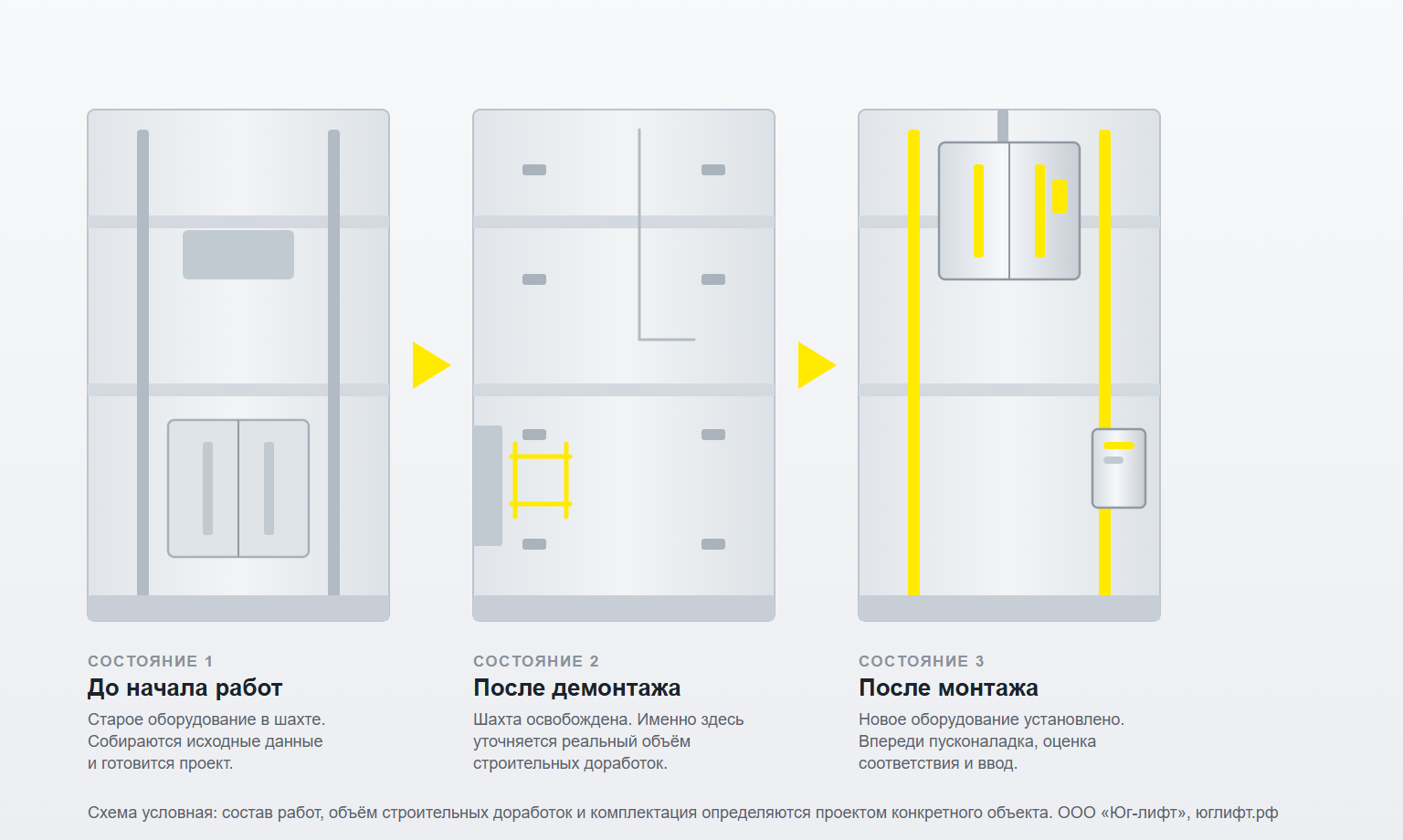

| 6. Подготовка шахты и связанных помещений | Локальный ремонт, корректировка проёмов, подготовка приямка, электроснабжения и связанных помещений в объёме проекта | Шахта, подготовленная к монтажу | Подрядчик или отдельная строительная организация | Больший объём строительных работ, чем предполагалось до демонтажа |
| 7. Поставка и монтаж | Подача оборудования на объект, монтаж направляющих, кабины, дверей, привода и систем управления | Смонтированное оборудование | Подрядчик | Задержка поставки, ограничения по доступу и разгрузке |
| 8. Пусконаладка и испытания | Настройка, проверка работы систем, испытания в предусмотренном объёме | Работоспособное оборудование, протоколы | Подрядчик, наладчик | Незавершённые смежные работы, отсутствие постоянного электроснабжения |
| 9. Подготовка к оценке соответствия и оформление | Подготовка оборудования к техническому освидетельствованию, формирование документов для декларирования, сопровождение оценки соответствия, ввода в эксплуатацию и постановки на учёт | Документы по результатам оценки и пакет для постановки лифта на учёт | ООО «Юг-лифт», организация по оценке соответствия, владелец | Неполный комплект документов, очередь на процедуры |
| 10. Передача в обслуживание | Передача документации, актов выполненных работ и заключение договора обслуживания | Лифт доступен пользователям и обслуживается по договору | Владелец, специализированная организация | Незаключённый договор обслуживания |
Обратите внимание: пусконаладка, оценка соответствия, ввод в эксплуатацию и постановка на учёт — четыре разных действия, а не одно. Их объединение в графике — типичная причина того, что лифт физически готов, а пользоваться им ещё нельзя.
Перечень ниже показывает логику: какой документ на какой стадии появляется и зачем он нужен. Конкретный состав зависит от объекта, схемы финансирования и договорных условий.
| Стадия | Документ или результат | Назначение | Кто обычно готовит |
|---|---|---|---|
| До проектирования | Паспорт лифта и сведения о выполненных работах | Исходные данные о существующем оборудовании | Владелец, УК или ТСЖ, обслуживающая организация |
| Результаты обследования и оценки состояния | Основание для решения о замене | Организация, проводившая обследование | |
| Проект и договор | Проектная документация в объёме, необходимом для объекта | Техническое решение и объём работ | Проектная организация |
| Договор с фиксацией состава работ и границ ответственности | Кто что выполняет и в какие сроки | Заказчик и подрядчик | |
| Демонтаж и монтаж | Документы о выполненных работах по демонтажу и вывозу | Фиксация завершения этапа | Подрядчик |
| Исполнительная документация по монтажу | Подтверждение соответствия монтажа проекту | Подрядчик | |
| Пусконаладка | Протоколы проверок и испытаний | Подтверждение работоспособности и параметров | Подрядчик, наладчик |
| Оценка соответствия | Документы по результатам оценки соответствия | Подтверждение соответствия установленным требованиям | Организация по оценке соответствия |
| Ввод, учёт и обслуживание | Документы для ввода в эксплуатацию, постановки на учёт и договор обслуживания | Возврат лифта к использованию и дальнейшее содержание | Владелец, специализированная организация |
Таблица показывает логику документооборота, а не исчерпывающий нормативный перечень. По завершении работ заказчику передаются акты выполненных работ, комплект документов для постановки лифта на учёт в Ростехнадзоре и договор обслуживания. Точный состав пакета определяется для конкретного объекта и процедуры оценки соответствия.
С подготовкой комплекта для последующих процедур помогает отдельная услуга — Подготовка заменённого лифта к вводу и постановке на учёт.
Универсального срока замены не существует, и любая цифра, названная до обследования, будет предположением. На продолжительность влияют несколько независимых групп факторов.

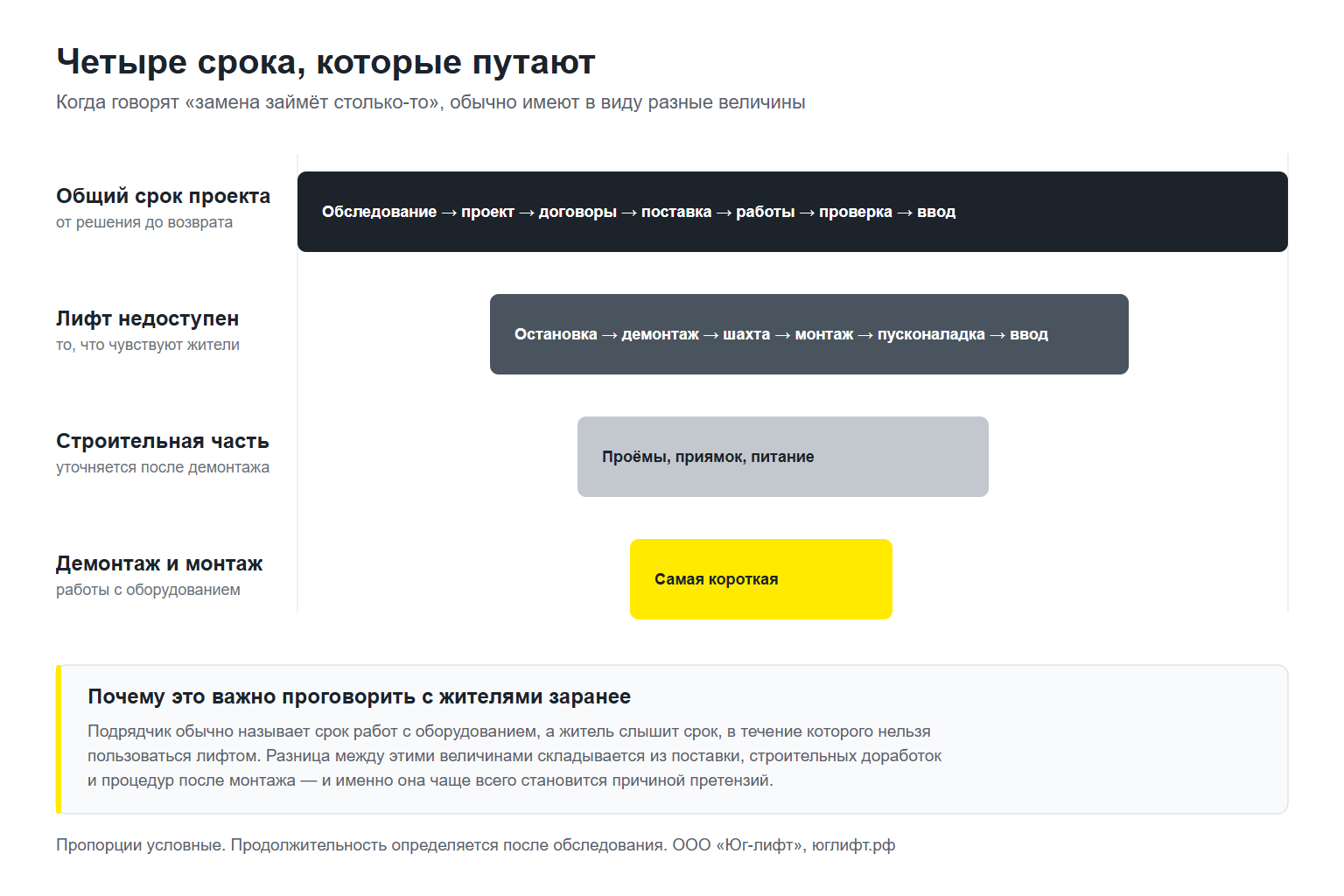

При планировании полезно различать четыре разные величины: общий календарный срок проекта, период физической недоступности лифта, длительность собственно демонтажа и монтажа, время на строительные работы и процедуры после монтажа. Их часто смешивают, из-за чего ожидания жителей расходятся с реальностью.
Срок конкретного проекта определяют после обследования и фиксируют в договоре и календарном графике. Требования к безопасности и обязательным процедурам не заменяют график работ по конкретному зданию, поэтому срок нельзя переносить с одного объекта на другой без проверки исходных условий.
Замена в работающем доме, гостинице или санатории отличается от монтажа на стройке тем, что рядом постоянно находятся люди. Как эти вопросы распределяются между подрядчиком и владельцем или управляющей организацией, определяется договором, а не подразумевается по умолчанию.
Если в доме один лифт, вопрос доступности стоит острее всего, и его стоит проговорить с жителями до начала работ, а не после. Для сравнения: при монтаже на новом объекте эти ограничения обычно отсутствуют — см. монтаж лифта в жилом комплексе.
В 2021 году в рамках реконструкции центрального корпуса санатория «Шахтёр» в Ессентуках была выполнена замена лифта. Для замены выбрали лифт KONE с компактным машинным помещением.
ООО «Юг-лифт» оказало поддержку в разработке проекта замены, выполнило поставку оборудования, демонтаж старого лифта, монтаж и сдачу в эксплуатацию. Техническое обслуживание нового лифта компания проводит и после сдачи объекта.
Это объект санаторного типа, а не многоквартирный дом: схема принятия решений и финансирования у него другая. Полезен он тем, что показывает состав работ на ранее эксплуатировавшемся здании — от проектной поддержки до передачи в обслуживание. Подробности и фотографии: санаторий «Шахтёр», Ессентуки.
Для первичного рассмотрения проекта компания запрашивает два документа:
Если дополнительно доступны паспорт лифта, сведения о выполненных работах и результаты обследований, их также стоит приложить: они помогут быстрее оценить исходное состояние оборудования. Остальные параметры инженеры уточняют вместе с заказчиком при обследовании и подготовке технического решения.
Замена лифта в действующем здании — проект с несколькими независимыми стадиями, а не одна работа по демонтажу и монтажу. Решение о замене, договор с подрядчиком и физические работы разнесены во времени, и между ними находятся обследование, проектная проработка и подготовка объекта. Пропуск любой из этих стадий обычно возвращается перерасходом времени после демонтажа.
Срок и состав работ становятся предметными только после осмотра конкретной шахты и сопоставления её с параметрами выбранного оборудования. Поэтому первым шагом имеет смысл собрать исходные данные и передать их инженеру — на этом этапе ещё можно влиять и на решение, и на график. Что именно входит в работы и какие этапы компания берёт на себя, описано в услуге замены и модернизации лифтов.
Иногда да, если существующая шахта соответствует параметрам выбранного оборудования. Чаще требуются локальные доработки: корректировка проёмов, подготовка приямка, изменения по электроснабжению. Реальный объём определяется после обследования, а окончательно уточняется после демонтажа старого лифта, когда шахта доступна для осмотра целиком.
Это зависит от схемы управления домом и от того, как финансируются работы. Участвовать могут собственники, управляющая организация или ТСЖ, региональный оператор капитального ремонта. Единого порядка, одинакового для всех домов, нет. Конкретную схему для вашего дома стоит уточнить у управляющей организации и по документам о капитальном ремонте.
Для первичного рассмотрения компания запрашивает проект здания и техническое задание, если оно подготовлено. Паспорт лифта, сведения о выполненных работах и результаты обследований также полезно приложить при наличии. Полный комплект формируется позже и зависит от объекта и применимой процедуры.
Назвать срок без обследования нельзя. Он складывается из поставки оборудования, демонтажа, строительных доработок шахты, монтажа, пусконаладки и процедур перед возвратом лифта в эксплуатацию. Полезно сразу различать общий срок проекта и период, когда лифтом фактически нельзя пользоваться: это разные величины.
Пока лифт не выведен из эксплуатации и его состояние допускает безопасное использование, он продолжает работать в обычном режиме и обслуживаться по действующему договору. Решение о выводе из эксплуатации принимается владельцем на основании технического состояния и графика работ, а не самим фактом запланированной замены.
При замене оборудование демонтируется полностью и на его место устанавливается новое. При модернизации меняется часть узлов, а остальные сохраняются. Выбор зависит от состояния оборудования, доступности узлов и задач объекта. Что именно подходит в конкретном случае, определяют по результатам обследования.
Обслуживание обеспечивает владелец объекта по договору со специализированной организацией. Это может быть та же компания, которая выполняла замену, или другая. Договор целесообразно подготовить заранее, чтобы лифт не оставался без обслуживания после возврата в эксплуатацию.
После предоставления Вами технической документации на заказываемое лифтовое оборудование окончательная себестоимость полного спектра услуг окажется значительно ниже конкурентов
